Realizacje

Kraków - Al. Solidarności

27.08.2025

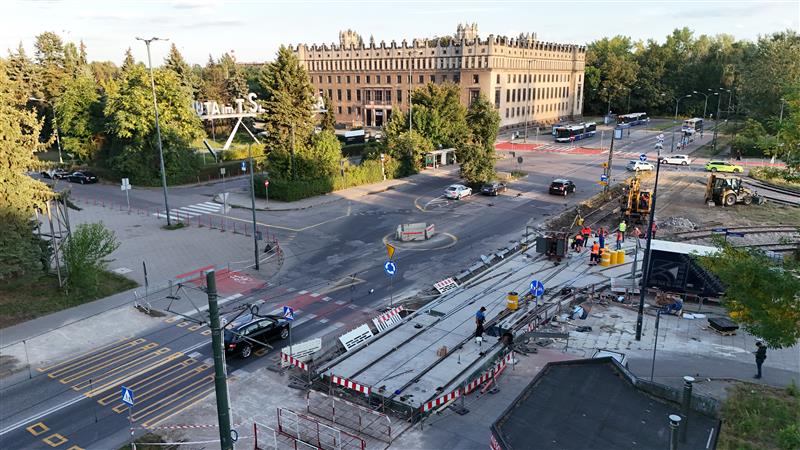

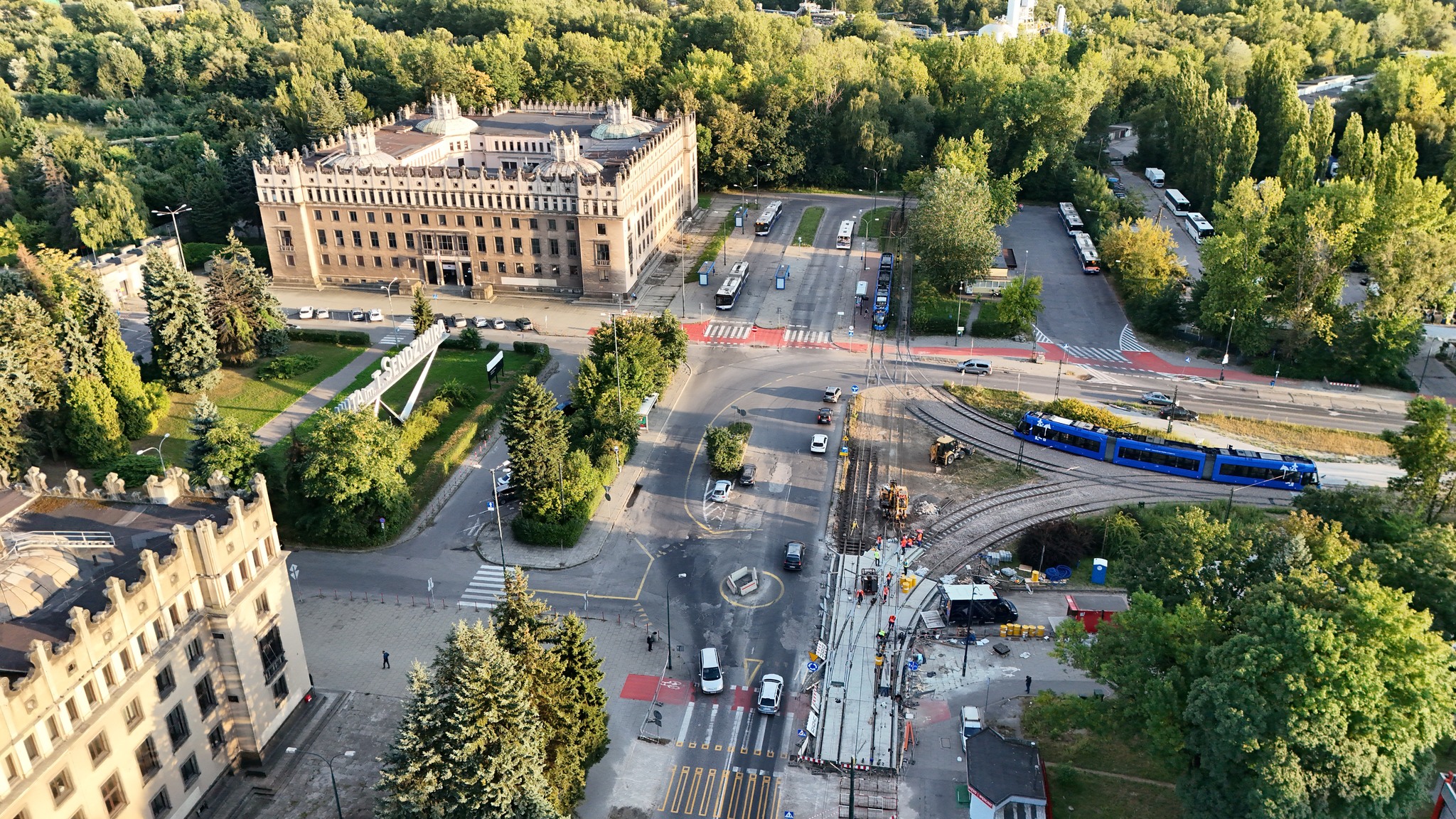

W sierpniu 2025 roku w Krakowie zrealizowano kolejny etap modernizacji infrastruktury tramwajowej w ciągu al. Solidarności, obejmujący m.in. przejazd tramwajowy w rejonie węzła Kombinat. Prace prowadzone od 18 sierpnia objęły kompleksową wymianę elementów torowych – w tym zwrotnic, krzyżownic oraz systemów sterowania – a także wykonanie nowych nawierzchni w obrębie przejazdów i przejść dla pieszych

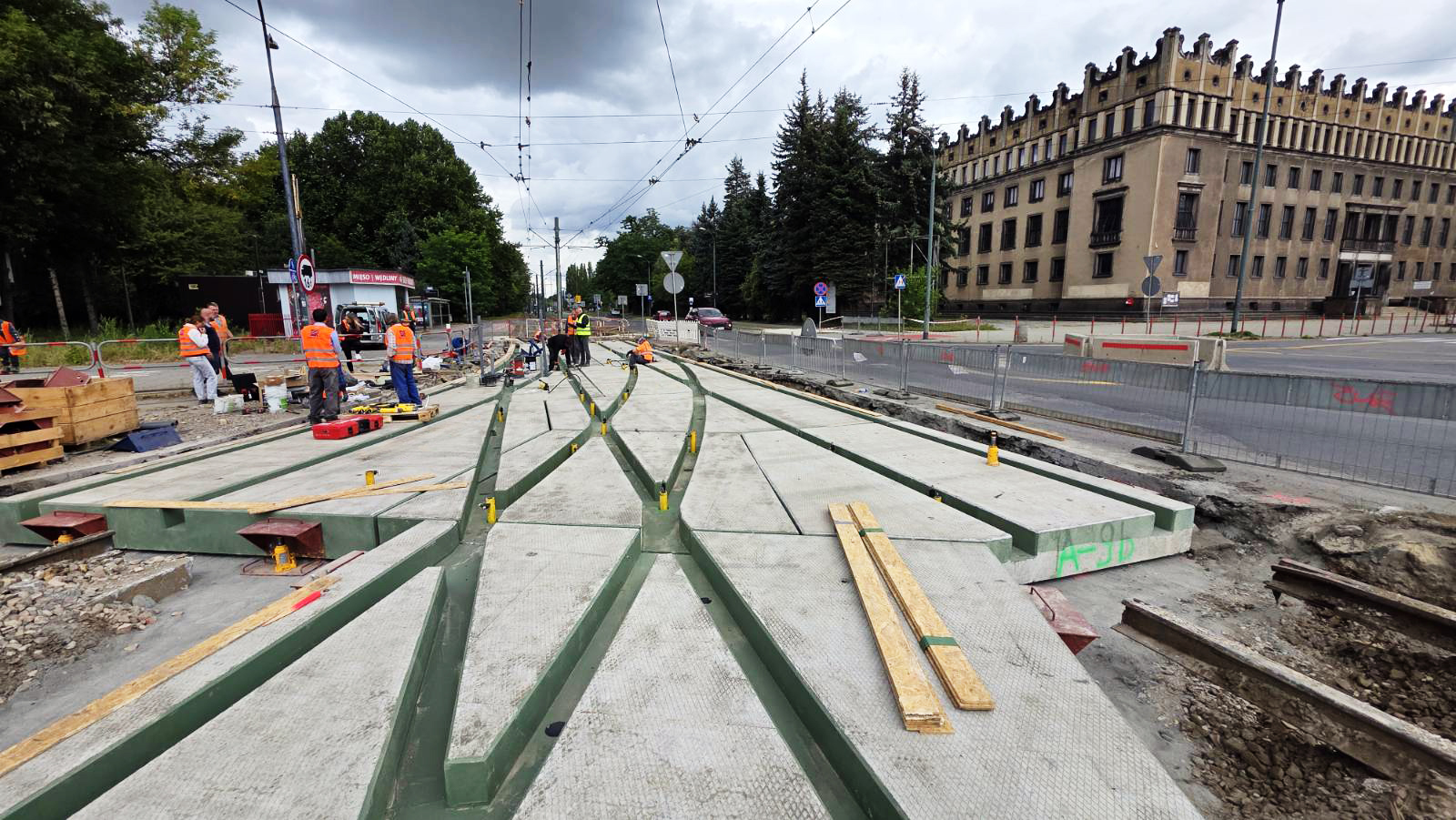

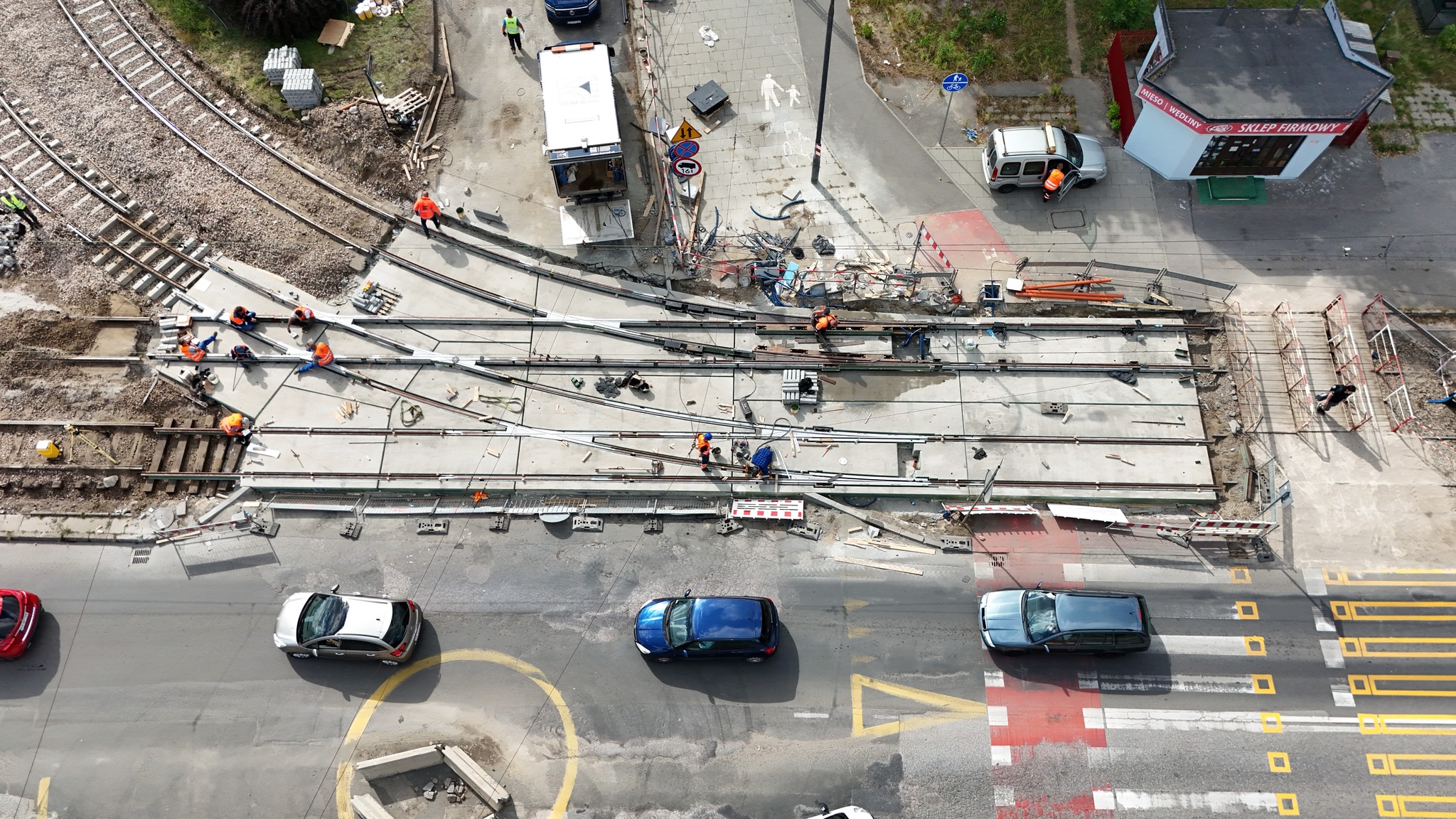

Zastosowanie technologii CONTRACK znacząco przyspieszyło realizację prac – montaż płyt oraz odtworzenie przejazdu tramwajowego zajęły zaledwie kilka dni, co było kluczowe w miejscu o dużym natężeniu ruchu. Dodatkowo prefabrykowane rozwiązanie ograniczyło zakres robót mokrych na budowie, skracając czas wyłączenia infrastruktury z użytkowania i minimalizując utrudnienia dla mieszkańców.

Zabudowa odbyła się w sierpniu 2025.
Łączna ilość płyt: 11 płyt
Rozjazd dwutorowy pojedynczy.
Łączna powierzchnia:  214,5 m2.
